$44.93↓0.12€49.28↓0.26
23:14 • 4552 просмотра
Польша привела ПВО в готовность из-за атаки российских беспилотников на Украину
21:47 • 10019 просмотра
"Этой войны можно было бы избежать": Мерц назвал ошибкой отказ Украине во вступлении в НАТО в 2008 году
21:00 • 10194 просмотра
Украинские военные уничтожили на Покровском направлении 30 оккупантов — Генштаб
19:18 • 14172 просмотра
Зеленский предупредил о подготовке России к новым ракетным ударам
23 ноября, 19:00 • 18193 просмотра
В Украине запустили переходный период в системе бронирования до 20 декабря — что изменится для критически важных предприятий
23 ноября, 18:33 • 12072 просмотра
россия производит новую баллистическую ракету каждые 5 часов и наращивает темпы — Хмара
Эксклюзив
23 ноября, 18:04 • 12425 просмотра
ВСК может принять решение о принудительном приводе Кривоноса и Клименко в случае неявки без уважительных причин — адвокат
23 ноября, 17:49 • 11723 просмотра
В Украине могут ввести новый праздник — День старосты
Эксклюзив
23 ноября, 17:33 • 10963 просмотра
Польские пограничники не впустили 8 игроков "Шахтёра" и тренерский штаб в страну — в клубе объяснили ситуациюVideo
23 ноября, 17:13 • 10694 просмотра
24 ноября в Украине круглосуточно будут действовать графики — сколько украинцам придется сидеть без света

Информационное агенство «Украинские Национальные Новости»

Субъект в сфере онлайн-медиа; идентификатор медиа - R40-05926

Ресурс предназначен для лиц, достигших 21-летнего возраста

Все права защищены. © 2007 — 2026

Погода
+1°
2м/с
87%
744мм
Реклама

Подрядчики завысили стоимость части Нацмузея "Мемориал жертв Голодомора" – аудит

Киев • УНН

 • 9752 просмотра

КИЕВ. 21 марта. УНН. Аудиторы обнаружили завышение подрядчиками стоимости работ при строительстве второй очереди Национального музея "Мемориал жертв Голодомора" на сумму более 692 тыс. грн. Об этом сообщила пресс-служба Северного офиса Госаудитслужбы, передает УНН.

Подрядчики завысили стоимость части Нацмузея "Мемориал жертв Голодомора" – аудит

"Во время плановой ревизии отдельных вопросов финансово-хозяйственной деятельности государственного унитарного предприятия "Дирекция по строительству второй очереди Национального музея "Мемориал жертв Голодомора" за период с 01.01.2017 по 31.12.2018 специалисты аппарата Северного офиса Держаудитслужбы установили финансовых нарушений, которые привели к убыткам на сумму более 692 тыс. грн", - говорится в сообщении.

Так, в ходе проверки правильности применения норм, расценок и коэффициентов, а также объемов договорных работ, выполненных предприятием - ООО "Основа" - в 2018 году, было выявлено, что "подрядная организация завысила порядок применения ресурсных элементных сметных норм и объемов выполненных работ более чем 692 тыс. грн, что привело к убыткам общего фонда государственного бюджета на соответствующую сумму ".

Таким образом, руководству предприятия направлено требование об устранении выявленных нарушений.

Кроме того, материалы контрольного мероприятия направили в ГУ СБУ в г. Киеве и Киевской области.

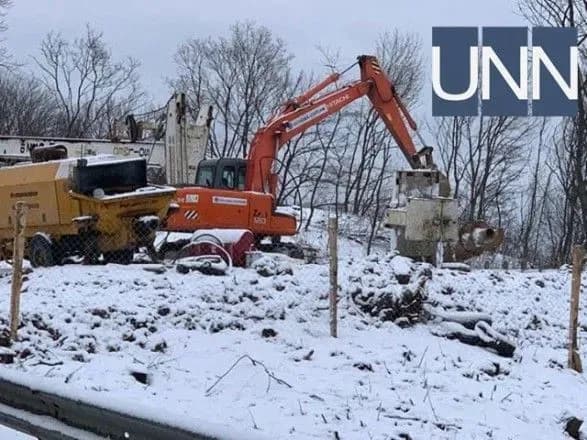

Как сообщал УНН, на Парковой дороге в Киеве началось неизвестно строительство: работает техника, площадка ограждена, стоящее помещение охраны, однако отсутствует паспорт строительства.

ЧИТАЙТЕ ТАКЖЕ: Строительство на Парковой дороге нет разрешительных документов

Впоследствии выяснилось, что строительство неподалеку Аскольдовой Могилы - это часть работ по возведению второй очереди Национального музея "Мемориал жертв Голодомора".
